4月13日
阳春保力新150兆瓦/300兆瓦时储能项目
顺利完成倒送电测试
将于近期实现全容量并网投运

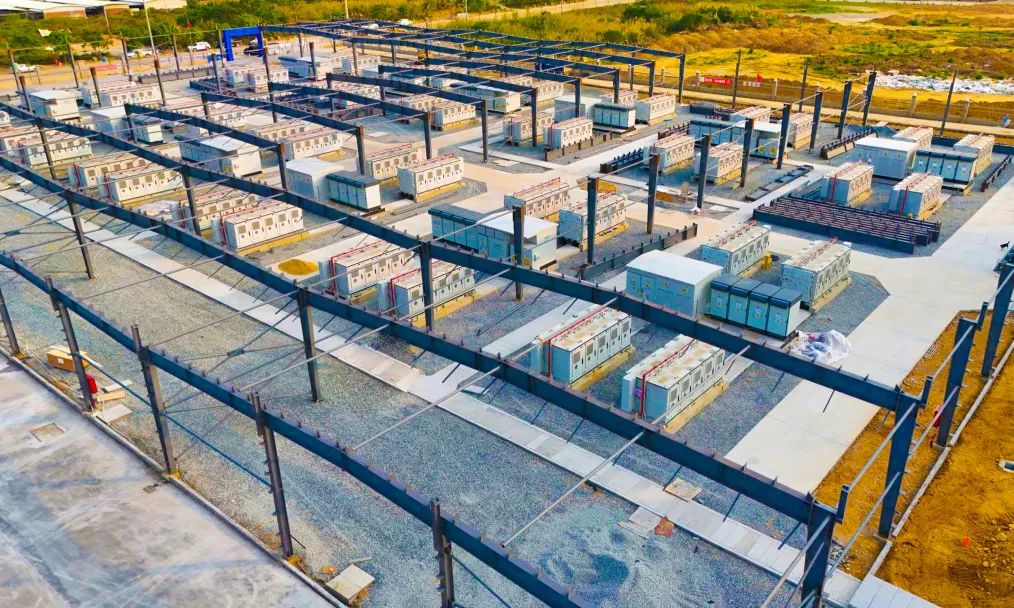

▲项目升压站倒送电现场
该项目位于广东省阳江市阳春市马水镇境内,是阳春市能源发展“十四五”规划重点项目之一,总投资4.5亿元,总体规模150兆瓦/300兆瓦时。
项目采用磷酸铁锂电化学储能技术,凭借高度可控的特性,可精准实现调峰调频功能,有效稳定电网频率,提升电力市场辅助服务水平。该项目投运后,参与调峰调频年收益可达1亿元,每年可节约标煤约3万吨,减排二氧化碳约7.5万吨。
同时,该项目的实施与广东省能源发展整体要求高度契合,在推动当地可再生能源发展、提升能源利用效率、保障能源供应安全等方面均具有重要意义。
▲储能项目现场
作为公司储能领域重点项目之一,自开工建设以来,项目部始终秉持高标准、严要求的原则,刚性落实中国能建项目管理“十化”、安全生产“十二个到位”,扎实推进基础“334”工程建设。面对时间紧、任务重、山地线路地形复杂等不利因素,项目团队精心组织策划,科学调配资源,历时142天,按时完成倒送电既定目标,获得业主单位的充分认可。
▲业主发来感谢信
近年来,公司深入践行中国能建《若干意见》、“1466”和“四新”能建战略,持续深耕能源电力版块,在飞轮储能、独立储能、电化学储能等领域均取得重要突破,充分展现公司在储能技术、规划、建设上的领先地位,为储能市场开拓奠定了坚实基础。
下一步,公司将持续深化新能源业务与新型储能融合发展,不断探索飞轮储能、重力储能、熔盐储能等前沿领域,持续开展核心技术攻关,积极融入中国能建战新业务,加速形成更多、更强新质生产力。
项目节点回顾
2024年12月 储能区域设备基础施工
2025年2月 储能、升压站电气设备安装就位
2025年4月 储能升压站成功倒送电
